Terça-feira, 4 de agosto de 2020 - 11h45

O Ministério da Infraestrutura (MInfra), por meio do Departamento
Nacional de Infraestrutura de Transportes (DNIT), concluiu, nesta terça-feira
(4), a construção do último trevo localizado na travessia urbana do município
de Ariquemes (RO), na BR-364/RO, no Vale do Jamari, em Rondônia. Essa

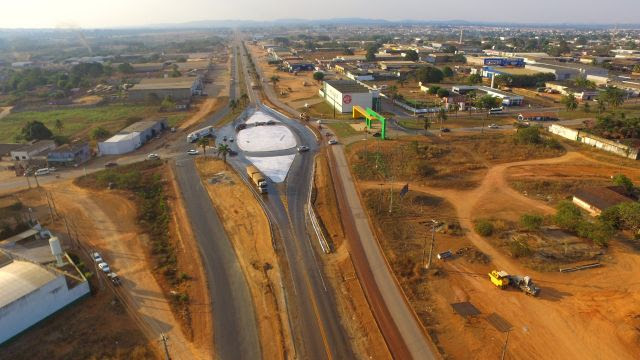

rotatória, de um total de quatro quilômetros ao longo do empreendimento, é o principal
acesso para a BR-421/RO.
"Sabemos
da grande importância da via, por onde passam cerca de 8 milhões de toneladas
de grãos por ano, e da expectativa da população para a liberação do
trevo", afirma o ministro da Infraestrutura, Tarcísio de Freitas.
O DNIT
executava as obras na rotatória conforme o projeto inicial. No entanto, durante
a construção na via urbana foi constatado um elevado nível de água no lençol
freático, o que impossibilitou prosseguir com o serviço. Sendo retomadas as
obras no mês de junho.
Assim, as
equipes do DNIT realizaram os serviços de colchão drenante de aproximadamente
50 cm, sub-base e base de brita graduada, 12,5 cm de Concreto Betuminoso
Usinado à Quente (CBUQ) mais 2,5 cm de Tratamento Superficial Duplo (TSD), além
da drenagem profunda para baixar o lençol freático.
Outras
Obras - O DNIT também entregou, no último mês, mais 9 quilômetros de pista
recuperada na BR-364/RO. O trecho fica localizado entre a Vila Guaporé e o
município de Pimenta Bueno. Assim, do km 0 ao km 197 estão 100% restaurados e
com pavimento novo. Além disso, as equipes da autarquia trabalham em outras
quatro diferentes obras de manutenção, conservação e recuperação na rodovia. Os
recursos, cerca de R$ 120 milhões, resultarão em melhores condições de
trafegabilidade até o fim do ano.
No trecho
entre os municípios de Presidente Médici (RO) até Ouro Preto do Oeste (RO), o
DNIT está trabalhando do km 370 ao km 380. No km 305 ao km 370 falta apenas o
Concreto Betuminoso Usinado a Quente (CBUQ) de reforço no pavimento para a
finalização da obra. Entre os km 430 ao km 570, o DNIT trabalha em várias
frentes de serviço, como fresagem, recomposição, reforço e reconstrução. A
autarquia já contemplou aproximadamente 50 dos 140 quilômetros previstos.
Com o
investimento de R$ 40 milhões neste ano, a expectativa é de que, ainda em 2020,
a camada de recomposição de (CBUQ) seja executada até o km 570 da rodovia
federal. Já do km 938 ao km 1.092, na divisa com o Estado do Acre, já se
iniciaram os serviços de recuperação do pavimento.
Em 2021,
a recuperação terá continuidade nos segmentos em Pimenta Bueno e Médici e entre
Jaci Paraná e a ponte do Abunã.
*Com informações da
Comunicação Social do DNIT
