Justiça obriga Funai e Santo Antônio Energia a compensar danos ambientais a povos indígenas em Rondônia


Justiça obriga Funai e Santo Antônio Energia a compensar danos ambientais a povos indígenas em Rondônia - Gente de Opinião

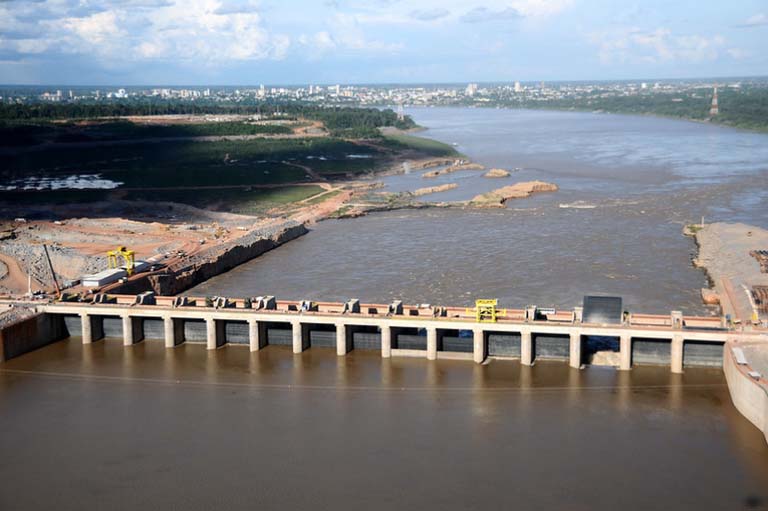

O Ministério Público Federal (MPF) obteve sentença da Justiça Federal em Rondônia que condenou a Fundação Nacional dos Povos Indígenas (Funai) e a empresa Santo Antônio Energia S.A. a cumprir uma série de medidas de compensação ambiental e social em favor de povos indígenas impactados pela Usina Hidrelétrica de Santo Antônio, no Rio Madeira.

A decisão foi proferida em ação civil pública movida inicialmente pela Associação dos Povos Indígenas Karipuna, na qual o MPF ingressou também como autor posteriormente.

A Justiça Federal reconheceu falhas e atrasos na execução do Plano Básico Ambiental – Componente Indígena (PBA-CI), condicionante do licenciamento ambiental do empreendimento, e determinou a adoção de providências estruturadas em eixos de diagnóstico, planejamento, execução, reavaliação de impactos ambientais e proteção de povos indígenas isolados.

No eixo de diagnóstico, planejamento e execução, a sentença determinou que a Funai e a Santo Antônio Energia apresentem, no prazo de 90 dias, relatório consolidado sobre o estado de cumprimento das Fases 1 e 2 do PBA-CI, especificando as medidas já concluídas e aquelas ainda pendentes. Nesse mesmo prazo, a Funai deverá, após consulta às comunidades indígenas, definir a ocupação e a utilização dos postos de vigilância previstos no plano.

A Justiça Federal também fixou o prazo de 120 dias para que a Funai e a Santo Antônio Energia apresentem plano atualizado de implementação do PBA, abrangendo todas as medidas pendentes, inclusive nas Aldeias Rio Candeias e Joari. O plano deverá conter cronograma detalhado, prazos para conclusão de cada etapa, descrição das medidas a serem adotadas por cada uma das rés e identificação dos órgãos, instituições ou agentes responsáveis pela execução.

Consultas às comunidades afetadas – A sentença estabeleceu ainda que a Funai deverá realizar consultas adequadas com todas as comunidades indígenas impactadas e beneficiárias, de forma presencial ou por videoconferência, para subsidiar a atualização do PBA. A partir dessas consultas, caberá à Funai, em diálogo com a concessionária, indicar quais medidas são factíveis de implementação e atualização.

Para a conclusão de todas as obrigações pendentes do PBA, tanto aquelas já previstas originalmente quanto as decorrentes da atualização do plano, a Justiça Federal fixou o prazo de 24 meses, contado da publicação da sentença. Durante esse período, a Funai e a Santo Antônio Energia deverão apresentar relatórios trimestrais de progresso sobre o cumprimento do plano.

No eixo de reavaliação de impactos ambientais, a sentença determinou que a Santo Antônio Energia custeie e conclua, no prazo de seis meses, estudos técnicos, em conjunto com a Funai e o Ibama, para verificar eventual subdimensionamento dos danos ambientais decorrentes da alteração da cota do reservatório da usina. Caso sejam comprovados novos danos, as partes terão 6 meses para propor medidas compensatórias, a serem executadas no prazo de 12 meses. Na ausência de acordo, a definição das medidas ocorrerá em fase de liquidação de sentença.

Quanto às medidas voltadas aos povos indígenas isolados, a sentença determinou que a Funai defina e que a Santo Antônio Energia custeie e execute, em até 24 meses, todas as ações previstas no PBA-CI relacionadas a esses povos.

Recurso do MPF – Embora a sentença tenha imposto obrigações detalhadas e prazos para a execução das medidas compensatórias, o MPF apresentou recurso para que a Funai e a Santo Antônio Energia também sejam condenadas ao pagamento de indenização por danos morais coletivos e para que a multa pelo descumprimento de decisão judicial anterior tenha sua incidência fixada em data anterior à estabelecida na sentença.

O processo segue em tramitação no Tribunal Regional Federal da 1ª Região, permanecendo válidas as determinações impostas pela Justiça Federal quanto à implementação das medidas de compensação ambiental e social.

Ação Civil Pública nº 1001655-48.2017.4.01.4100

Consulta processual
